嫩b人妻精品一区二区三区,久久久久无码国产精品不卡 ,久久大香香蕉国产,久久人人爽爽爽人久久久,裸身美女无遮挡永久免费视频

當前城市:  [切換]       一站式裝修平臺,為您提供優質裝修服務!

水電不驗收,安全隱患大!成都高新區南城都匯水電驗收日記

來源:zx123.cn 發布時間:10-09 16:19
閱讀 1458 評論
基本信息
【所在城市】:成都市-高新區
【監理階段】:水電質檢
【所在小區】:南城都匯
【服務類型】:4次上門
【監理員】:彭輝

  家裝中的水電隱蔽工程,影響著家居生活的方方面面,其施工質量和家人的人身安全息息相關。而水電工程又是最容易出現問題的施工項目之一,如果施工不合格,驗收再不仔細,那后期出現問題,不僅維修非常麻煩,安全隱患也很高。所以對于業主來說,水電驗收絕對不可掉以輕心。

  近日,成都高新區南城都匯葉女士家的水電工程到了完工的階段。裝信通監理師再次受邀上門為業主進行了第二階段的水電監理服務。

  為了及時并全面地為業主做好驗收工作,監理師彭工早早地便來到工地做準備工作。到了約定時間,彭工和現場施工管理團隊帶著業主對工地的水電工程項目進行逐項檢查驗收。

  現場實況▼

  水電材料查驗

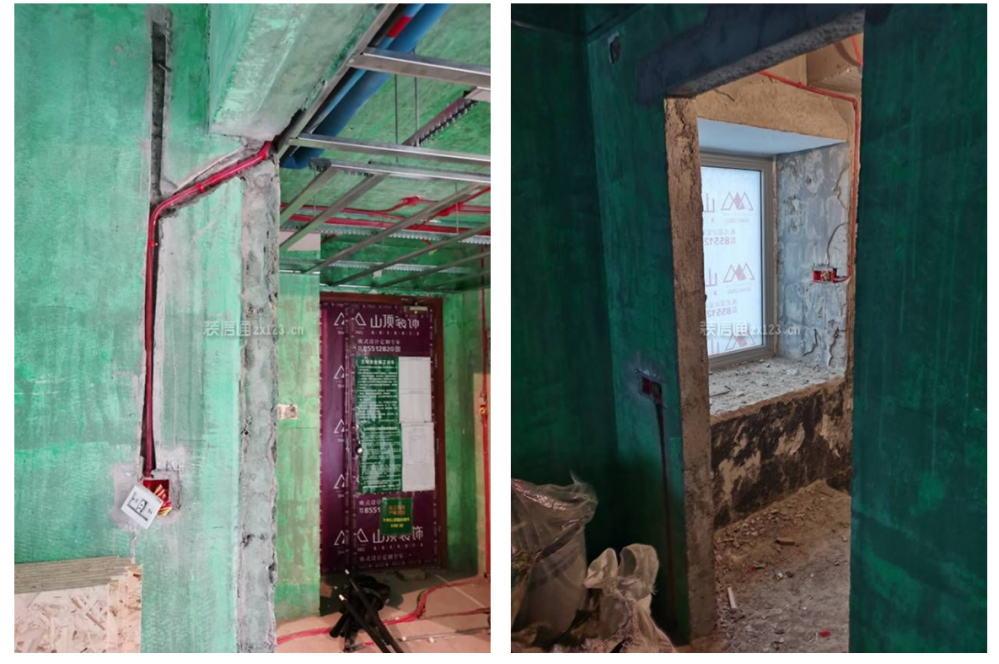

  監理師核對材料與清單的品牌及型號,偉星管材、阻燃電線,水電施工所使用的材料與指定材料一致,確認無誤,驗收合格。

偉星管材

阻燃電線

  墻體打拆、新建墻體檢查

  墻體打拆符合拆改規定,舊墻體鑿除干凈,新建墻體符合施工規范,驗收合格。

墻體打拆

新建墻體

  水電開槽檢查

  作為水電工程的第一步,開槽同樣十分重要,開槽分為墻面開槽和地面開槽?,F(xiàn)場檢查開槽橫平豎直,定位準確,深度、寬度等均符合施工規范,驗收合格。

水電開槽檢查

  水電管線布局檢查

  監理師對現場水電管線認真仔細地逐段檢查,該工地的水電管線走向合理、分布明確;冷熱水管間距正常,強弱電線間隔合理,唯一問題就是:部分弱電線管加固不到位。

水電布線檢查

水電布線檢查

  打壓試驗

  測壓指在0.8MPa,穩定30分鐘以上,且掉壓不超過0.05MPa,各接口管道無滲漏,驗收合格。

打壓試驗

  給排水驗收

  施工現場未通水,無法檢查。待通水后,再進行給排水驗收。

  配電箱查驗

  監理師對配電箱進行仔細檢查,該套房電箱布線合理,家居電路開關分類明確;用電流表檢查各回路均有電流,使用正常;但配電箱內線路凌亂。

配電箱查驗

  現場安全文明施工情況檢查

  一進門,監理師就發現了現場超級明顯的安全隱患,就是陽臺未封窗,且未進行任何的安全防護。現場安全文明施工情況驗收不合格。

現場安全文明施工情況檢查

  經仔細查驗,監理師說:該套房的水電線路正常,但存在2個施工不規范和1個安全隱患問題:

  問題1:部分弱電線管加固不到位

  后果:管線加固不到位,后期施工過程中很容易出現移位和損壞,導致發生不安全事故。

  整改措施:所有水電管線都需要進行合理加固措施,管卡間距應≤600mm/檔,彎頭、三通150mm范圍內須有固定點。

  問題2:配電箱內線路凌亂

  后果:配電箱內線路凌亂,容易造成短路,并使檢修不便,影響觀感。

  整改措施:配電箱內斷路器與回路應安裝牢固、線路清晰、排列整齊,箱內導線應順直盤在箱體四周,并綁扎成束整齊, 便于今后的維修、調整。

  問題3:陽臺未封窗且無任何防護措施

  后果:陽臺無任何防護措施,該套房又處于高層,工地也是正常施工狀態,這種情況極易發生高空墜落事件,危險性極大。

  整改措施:監理師現場勒令立刻停工整改,陽臺未封窗前在臨邊處加設防護欄桿,用密目安全網封閉。

  驗收總結▼

  本次水電驗收工作大概進行了2個多小時,除了陽臺的安全隱患外,總體情況還算合格,業主對施工工藝和材料質量都很滿意。但裝修施工中的安全問題也不容忽視,這一點施工方和業主都要格外上心,必須立即停工整改。

  驗收結束后,監理師和業主對現場情況進行了深層次的交流,業主有不明白的地方,監理師也都進行了充分地講解,最終驗收順利結束。

  后期工程在完善一些小細節之后,復檢合格便進入下一個階段。

本文首發于裝信通網,轉載請注明原文地址:
分享到:
點贊 43 收藏

網友評論:

還可以輸入200個字

熱門評論

10秒獲取裝修報價明細
m2
信息將被嚴格保密,《隱私保護條例

今日已有421位業主免費獲取到報價清單

微信裝修顧問

熱門資訊

菜鳥裝修寶典

裝修就上裝信通,省錢省心好輕松
裝信通APP
裝信通app二維碼
微信公眾號
裝信通微信公眾號
微信客服
裝信通微信二維碼

全國免費咨詢熱線

4008-486-123

新浪官方微博

Copyright 2010-2024 zx123.cn,裝信通裝修平臺 — 遂寧云匠網絡科技有限公司版本所有,并保留所有權利。
免費熱線:4008-486-123    ICP備案證書號:蜀ICP備2023037369號-1   增值電信業務許可證:川B2-20240412  手機版 | 網站地圖

川公網安備 51099002000103號
